Como Enviar as Medições dos Seus Contratos para o Sienge?

Com os contratos já importados e vinculados ao planejamento, você pode iniciar o envio das medições para o Sienge e aproveitar os benefícios da integração Prevision + Sienge.


Como funciona o cálculo das medições?

À medida que as medições físicas da obra são realizadas, a Prevision registra essas informações e calcula automaticamente o Avanço Físico-Financeiro de cada item do contrato. Esses cálculos servem como referência para a próxima medição a ser enviada para o Sienge.

Quando chegar o momento de medir o contrato, acesse Gestão de Contratos e selecione o contrato desejado.


Estrutura dos Dados

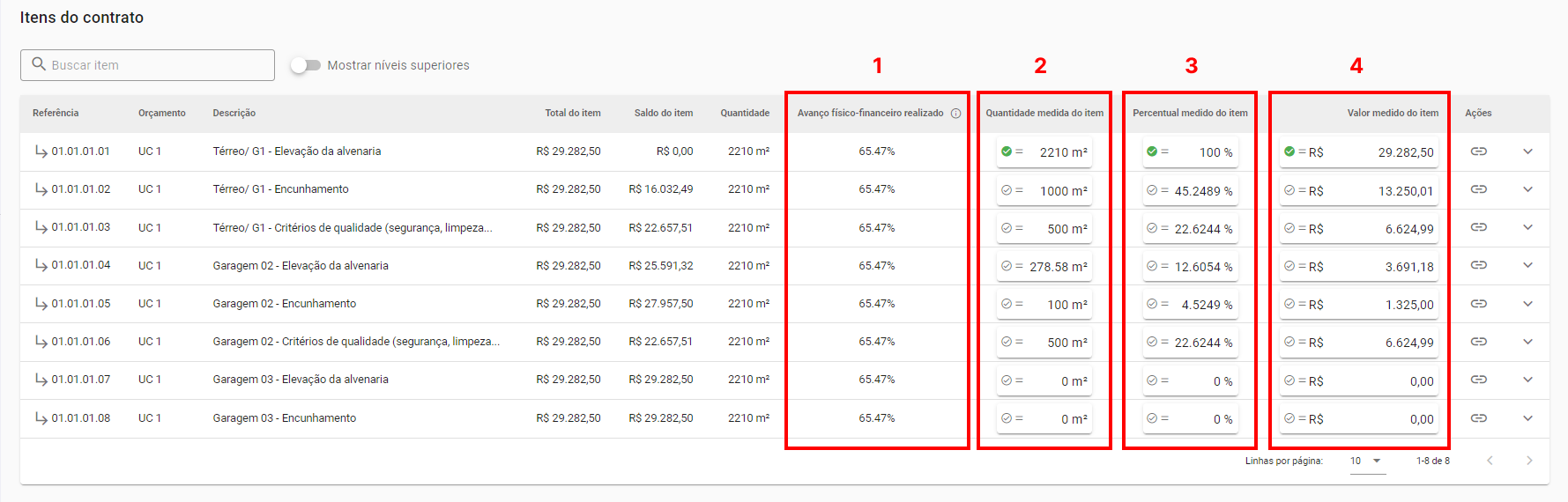

Na lista de itens do contrato, você encontrará quatro colunas principais:


Coluna 1 – Avanço Físico-Financeiro

Exibe o percentual acumulado de avanço calculado pela Prevision a partir das medições físicas da obra.

Colunas 2, 3 e 4 – Valores da Próxima Medição

Essas colunas mostram quanto será enviado ao Sienge na próxima medição, cada uma em um formato:

  • Coluna 2 – Quantidade a ser medida
    Calculada com base na quantidade contratada e na unidade definida na criação do contrato.

  • Coluna 3 – Percentual a ser medido
    Representa, em percentual, o equivalente do valor a medir.

  • Coluna 4 – Valor monetário a ser medido
    Calculado a partir dos valores de mão de obra e insumos definidos no item do contrato.


Edição dos Valores

Os valores das Colunas 2, 3 e 4 representam a última medição registrada no Sienge e podem ser editados conforme necessário antes do envio.

  • Ao alterar qualquer um dos campos, as outras colunas são atualizadas automaticamente.

  • Você tem liberdade total para ajustar os valores conforme as regras de medição da sua obra, o Avanço Físico-Financeiro é apenas uma sugestão.

  • Exemplo prático

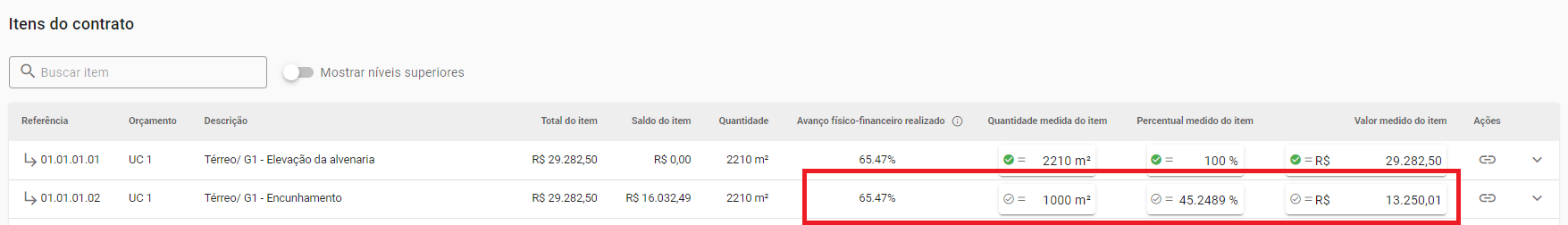

Após a última medição física, o item Térreo / G1 – Encunhamento apresenta:

  • Avanço Físico-Financeiro acumulado: 65,47%

  • Última medição registrada no Sienge: 1000 m² (45,25%)

Neste cenário, você pode:

  1. Igualar a medição ao Avanço Físico-Financeiro, liberando para medição tudo o que foi executado.

  2. Registrar um valor maior que 65,47%, caso tenha ocorrido alguma negociação com o empreiteiro.

  3. Registrar um valor menor que 65,47%, se houver problemas de qualidade, glosas ou regras próprias da construtora.

A única restrição é: não é permitido enviar uma medição inferior ao que já está registrado no Sienge (neste caso, abaixo de 45,25%).


Como Enviar as Medições para o Sienge?

Quando os valores estiverem corretos:

  1. Acesse o menu de funcionalidades (canto superior direito).

  2. Clique em Enviar Medições para o Sienge.

  3. No rodapé, selecione Enviar Medições.


  4. A Prevision enviará todos os itens do contrato que tiveram alterações desde a última medição registrada.

Após a sincronização:

  • A medição aparecerá no Sienge para autorização.

  • A data de envio será registrada como data atual.

  • A Data de Vencimento será automaticamente definida como data atual + 30 dias.

  • Como conferir a medição no Sienge

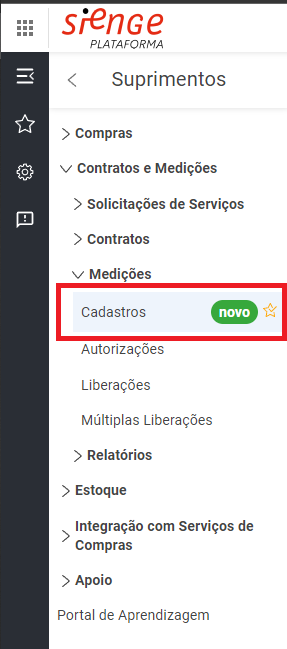

No Sienge, acesse:

Suprimentos → Contratos e Medições → Medições → Cadastros

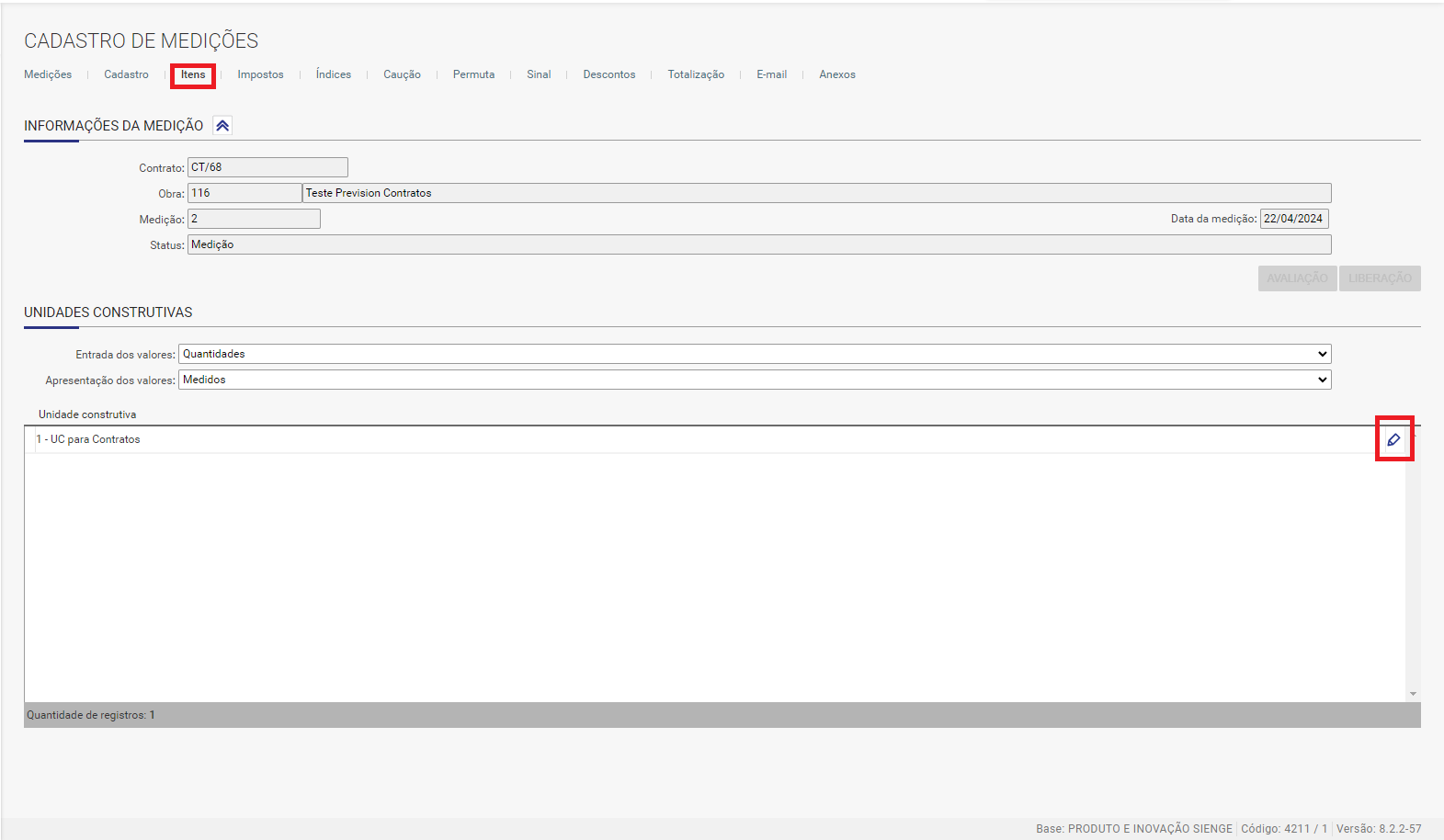

Use os filtros para localizar o contrato desejado e clique no ícone de edição para visualizar a medição enviada.


Em seguida:

  1. Acesse os itens do contrato.

  2. Clique em Editar na Unidade Construtiva desejada.

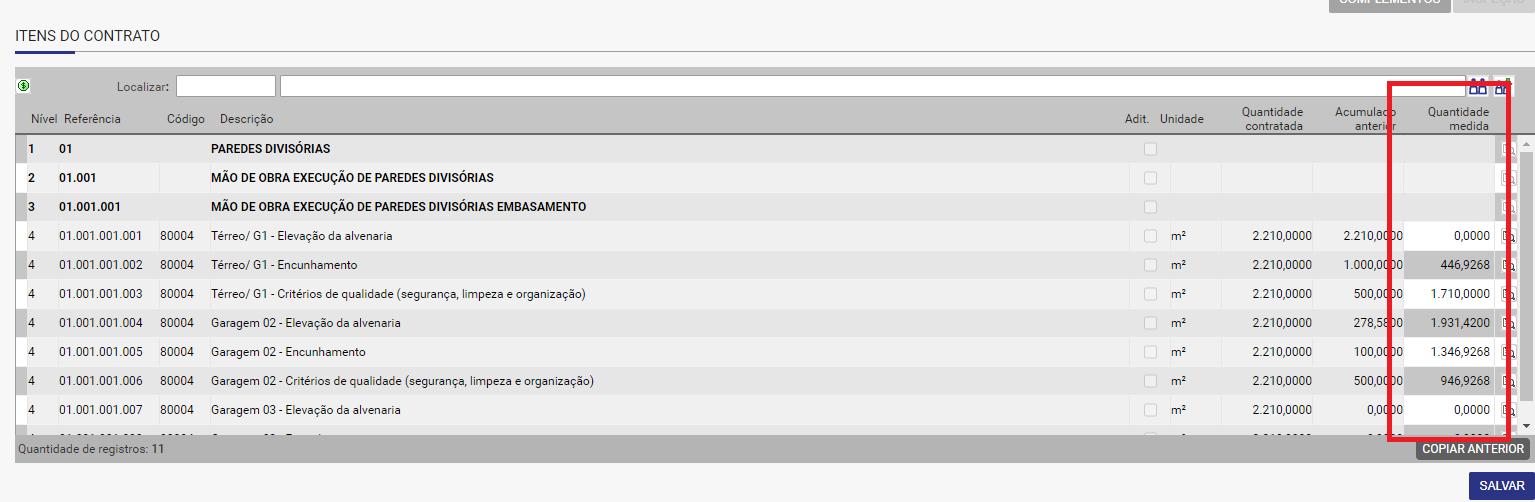

  3. Consulte a coluna Quantidade Medida, que mostra a diferença entre a última medição e o novo valor enviado, totalizando o acumulado correto.


Esperamos que este artigo tenha ajudado!
